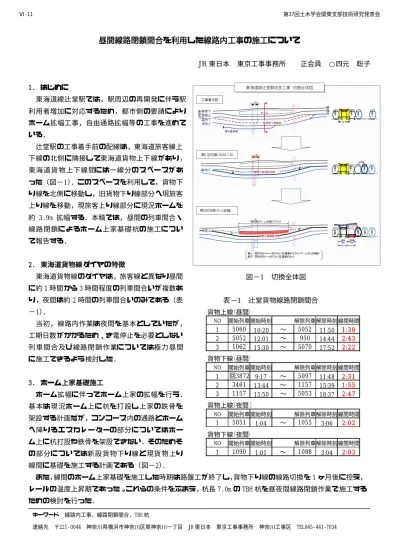

昼間線路閉鎖間合を利用した線路内工事の施工について
2
0
0
全文
(2) Ⅵ-11. 第37回土木学会関東支部技術研究発表会. まず,TBH 杭の施工サイクルタイム から一 つの作業を線路閉鎖間合毎 に分割して行える 工種と,分割できない工種に分けた.分割し て行える工種については昼間線路閉鎖の 3 間 合を使って施工を行った.分割できない工種. ホーム上家. については必要時間が確保できる列車間合に より施工することとし,昼夜間の線路閉鎖で 作業を行った(表−2). 掘削については,施工時期がレールの温度. 掘削機は貨物上り線上にセットするため,角 材を下敷きにして掘削機を水平に据付けた. 線間の杭打ちである事から,孔壁の崩壊によ る路盤の陥没等を防ぐため,掘削途中の杭の 安定液逸水監視 を行う期間を極力短くするた め,杭 1 本当たりを 1 日で掘削し,鉄筋籠建 込みは日を空けずに行うこととした.鉄筋籠 の建込みについては ,き電停止を取らずに貨 物上り線内で吊り込むため,鉄筋籠を 2m 以下 の短尺とし(図−3),機械式継ぎ手を設けた. これにより夜間線路閉鎖 ・き電停止作業では. 図−2. L=7m. 日 数 時 間 10 線閉作業時間 掘. 12. 13. 11. 12. 13. 10. 11. 12. 13. 10. 11. 12. 13. 日 数 時 間 10 ロット、ビ ット 揚げ. 14. 15. 16. 17. 15. 16. 17. 15. 16. 17. 15. 16. 17. 2日目 14. 超音波測定 鉄筋建込. うことが出来た.. ト レミ ー管建込. までの最短時間を 45 分とし,掘削・鉄筋籠建. 日 数 時 間 スライム処理. 込いずれも間合が 45 分以下の線路閉鎖間合. 生コン打設. での施工は行わないこととした.. 1日目 11. 削. 削から期間を空けずに鉄筋籠の建て込みを行 また,一間合の中で準備作業から作業終了. φ1000. ホーム上家基礎断面図. 表−2 ホーム上家基礎サイクルタイム. 日 数 時 間 鉄筋建込. なく昼間線路閉鎖作業 とすることができ,掘. 貨物上り線. 新設貨物下り線. 貨物下り線. を昼間線路閉鎖間合 にて施工することとした .. 旅客上り線. 変状を防ぐため夜間線路閉鎖間合 ,それ以降. 旅客下り線. 上昇期であったため 口元管上部 1.0m は軌道. 3日目 14. 4日目 14. 杭頭処理. また,コンクリート打込みは一括で行う必 要があるので,打設最短時間 90 分を下回る線 路閉鎖間合での施工は行わないこととした. 4. おわりに 本工事は,東海道貨物線の複数の昼間線路閉 鎖間合という特徴を活かし,作業時間帯を増や すことによって,工期内に施工する事が出来た. 今後, 平成 22 年度に予定している東海道旅客上 り線切換工事及びホーム拡幅工事に向けて安全 管理・品質管理に努めていく所存である. 図−3. TBH 杭鉄筋籠建て込み状況. 2本.
(3)
関連したドキュメント
1.はじめに 1.はじめに JR 王子駅付近では、高速道路新設に伴う下水道移転工事としてシールド工法によるトンネル施工を行な
調査事項 枚方市駅周辺再整備について <調査事項とした経過>
1. はじめに 列車の運行に支障をきたさないようにしながら, 線路下で行う工事を施工する場合, 軌道の仮受をしなければ ならない。仮受工事を行う条件としては, 安全性, 経済性,
羽田空港は,国際線新ターミナル供用開始による利用 者数の増加に伴い,空港アクセス交通機関についても更
(1)駅舎内動線の物理的連続性と空間定位 駅舎内部は駅に併設された商業施設の滞留型利
1.はじめに
東北本線浦和駅付近高架化工事は、駅周辺の再開発事業に伴い、延長約 1.3km にわたって京浜東北線および東
地下躯体を構築するために図-1 に示すように軌道 を工事桁に置き換え、工事桁およびホームを仮橋脚 で仮受し、施工空間を生み出すため、掘削(1 次掘
