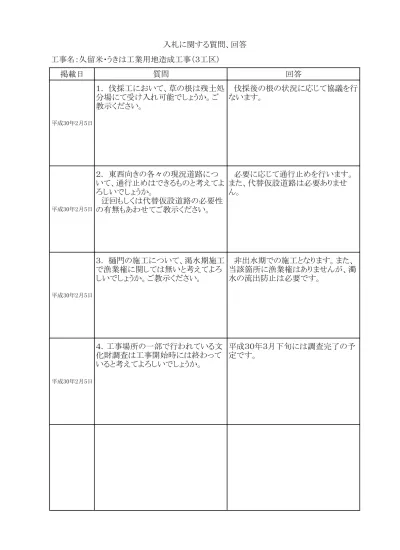

工事名:久留米・うきは工業用地造成工事(3工区)
掲載日 質問 回答
平成30年2月5日
1. 伐採工において、草の根は残土処 分場にて受け入れ可能でしょうか。ご 教示ください。
伐採後の根の状況に応じて協議を行 ないます。
平成30年2月5日
2. 東西向きの各々の現況道路につ いて、通行止めはできるものと考えてよ ろしいでしょうか。
迂回もしくは代替仮設道路の必要性 の有無もあわせてご教示ください。
必要に応じて通行止めを行います。 また、代替仮設道路は必要ありませ ん。
平成30年2月5日
3. 樋門の施工について、渇水期施工 で漁業権に関しては無いと考えてよろ しいでしょうか。ご教示ください。
非出水期での施工となります。また、 当該箇所に漁業権はありませんが、濁 水の流出防止は必要です。
平成30年2月5日
4.工事場所の一部で行われている文 化財調査は工事開始時には終わって いると考えてよろしいでしょうか。
平成30年3月下旬には調査完了の予 定です。
